原文:T/TMAC 289-2025 与标准分层:高压线束检验计划数据模型

写在前面

主机厂与客户审厂时,除了问「工序做得对不对」「产线能力够不够」,还会问:这根高压线束产品本身按哪份技术要求验收?检验计划从哪来?标志包装运输贮存记录能否和产品码对上?

T/TMAC 289-2025 的公开摘要很清楚:它管的是 新能源汽车高压线束产品——使用条件、技术要求、试验方法、检验规则及标志包装运输贮存——适用于高压线束的 生产与制造。它与 T/SZECC 001-2026(工艺/过程)和 T/CS 119-2025(自动化产线设备)不是同一张地图:工艺问「怎么做」,产线问「设备能力如何」,产品问「成品技术要求与检验规则怎么落」。

本文面向工艺、质量与信息化同事,按 三层标准分责 → 主数据键 → 检验计划模板 → 出厂证据链 → 落地清单 展开,讨论的是 MES / 质检 / 追溯系统里可复用的数据模型与字段设计,而非某一产品功能清单。文中 不复述未公开的条款限值;电测/绝缘/耐压/外观/密封等仅标为 行业通行检验大类;具体限值、试验方法与判定准则以正式标准文本及客户规范为准。


一、先分清:工艺 vs 产线 vs 产品——三层标准一张表

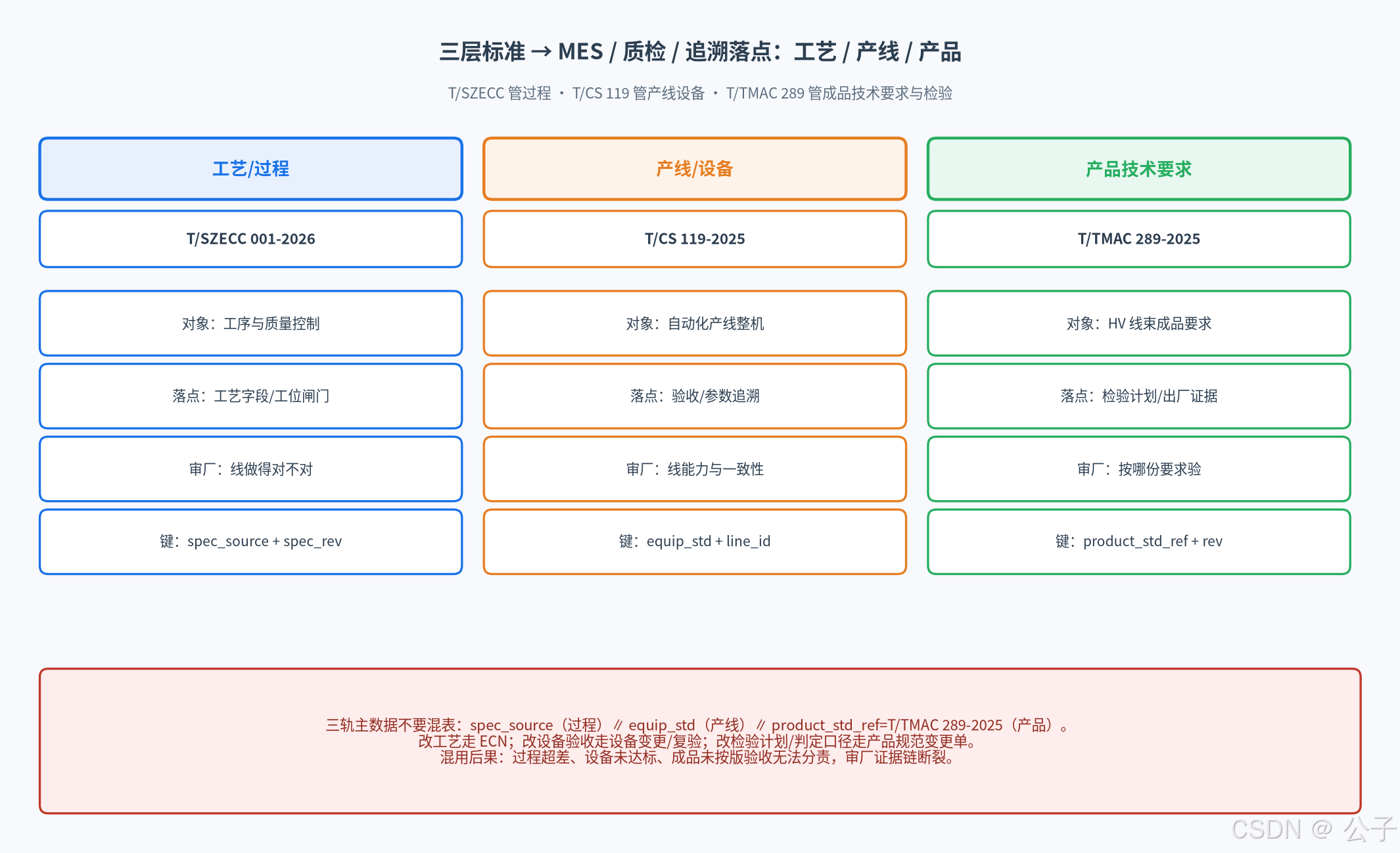

图注:左栏工艺标准进工序字段;中栏产线标准进设备验收;右栏产品标准进检验计划与出厂证据;底部为三轨主数据键建议。

维度 工艺/过程(例:T/SZECC 001-2026) 产线/设备(T/CS 119-2025) 产品技术要求(T/TMAC 289-2025)
对象 工序与过程质量控制 自动化生产线整机 高压线束成品技术要求
典型公开结构 裁剥/压接/首件-过程-成品等过程项 使用条件、技术要求、试验、检验规则、包贮 使用条件、技术要求、试验方法、检验规则、标志包装运输贮存
系统落点 工艺主数据、工位 OK/NG 设备主数据、FAT/SAT、参数 SPC 产品标准键、检验计划、抽样/判定闸门、出厂证据
审厂常问 这根线做得对不对 这条线能力与一致性如何 成品按哪份要求验、证据齐不齐

实践建议: 质检与追溯主数据用 三轨键 分表存放,禁止揉进同一张「随便改改」的配置页:

  • spec_source + spec_rev:工艺团标 / 客户图纸 / 企业工艺 → 约束 过程;
  • equip_std(如 T/CS 119-2025)+ accept_report_uri + line_id:约束 产线能力;
  • product_std_ref=T/TMAC 289-2025 + product_std_rev + use_condition_profile:约束 成品技术要求与检验计划。

改工艺限值走 ECN;改设备验收走设备变更单;改产品检验计划/判定口径走 产品规范变更单(可与客户规范 customer_spec_rev 并联)。三套审计日志分表存放。

公开信息还提醒:团标归口为中国技术市场协会;起草单位以线束与电器制造、电子设备等相关企业为主——说明其读者对象是 产品制造与质量验收方,而不只是工艺员或设备厂商。(本文不展开起草单位名单。)


二、产品标准结构 → 主数据键(先把「引用谁」钉死)

公开摘要给出的章节骨架,可直接翻译成主数据配置键,而无需编造任何数值:

公开结构块 建议主数据 / 配置键 用途
标准身份 product_std_ref=T/TMAC 289-2025 、 product_std_rev 审厂第一问:成品按哪版产品团标
使用条件 use_condition_profile (环境/电压平台档等配置名, 非编造限值 ) 同 PN 多工况时选对检验计划分支
技术要求 req_group_id / req_item_code 要求条目 → 检验项母集
试验方法 method_code / method_rev 方法码与设备/治具绑定
检验规则 sample_plan_id / judge_gate 抽样与判定闸门
标志包装运输贮存 mark_pack_ship_tpl 出厂证据模板
客户叠加 customer_spec_rev (可选) 团标 + 客户规范双引用

纪律: 工单开立时必须带出 product_std_ref + product_std_rev + use_condition_profile;缺一则检验计划不可激活。版本切换走变更单,禁止操作员手改。

与 09-16 GB/T 37133 / 800V 稿的关系:国标/平台要求可作为 customer_spec_rev 或并行 platform_req_ref 挂接,但 不要覆盖 product_std_ref——团标产品技术要求与客户/平台规范是并联引用,不是互替。


三、技术要求 / 试验方法 / 检验规则 → 检验计划模板

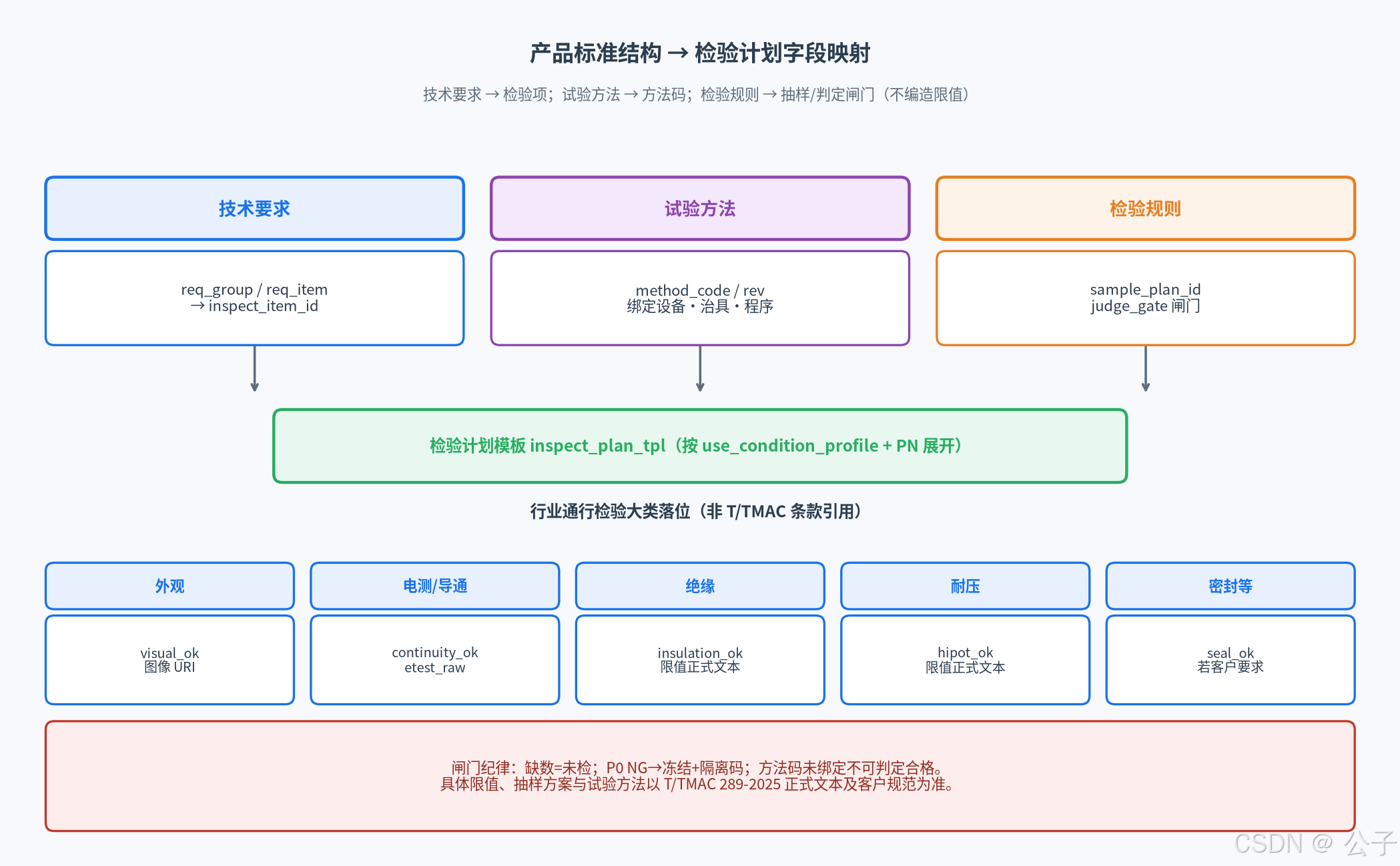

图注:技术要求→检验项;试验方法→方法码;检验规则→抽样/判定闸门;底部行业通行检验大类仅作落位示意。

对信息化与质量同事,务实翻译是三步映射(字段设计模式,非条款限值复述):

  • 技术要求 → 检验项母集 每条要求 → inspect_item_id + 名称 + 所属 req_group + 严重度(P0/P1…由企业/客户定义)。 工单按 use_condition_profile + PN 展开当日生效的检验项清单。
  • 试验方法 → 方法码 method_code 绑定设备类型、治具、程序版本、原始记录模板。 同一检验项可有多方法码(例:例行 vs 型式),由 inspect_plan_type 选择。
  • 检验规则 → 抽样 / 判定闸门 sample_plan_id :全检 / 抽检比例或 AQL 策略 以正式文本与客户规范为准 ,系统只存策略 ID 与生效版本。 judge_gate :OK 放行 / NG 隔离 / 缺数=未检;P0 NG → 冻结 + 隔离码。 首件、巡检、成品、出厂等节点用同一套闸门骨架,节点码区分即可。

行业通行检验大类(落位示意,非 T/TMAC 条款引用):

大类(行业通行) 建议字段示意 说明
外观 visual_ok / 图像 URI 行业通行
电测/导通 continuity_ok / etest_raw 行业通行
绝缘 insulation_ok (限值以正式文本为准) 行业通行
耐压 hipot_ok (限值以正式文本为准) 行业通行
密封/气密 seal_ok (若客户要求) 行业通行
尺寸/压接几何 与工艺轨 spec_rev 交叉引用,不在产品轨重复维护限值窗 分责

关键: 产品轨存的是「验什么、怎么验、抽多少、谁判定」;工艺轨存的是「工序参数与过程公差」。外观合格不能替代压接高度过程窗,反之亦然。


四、标志、包装、运输与贮存 → 出厂证据链

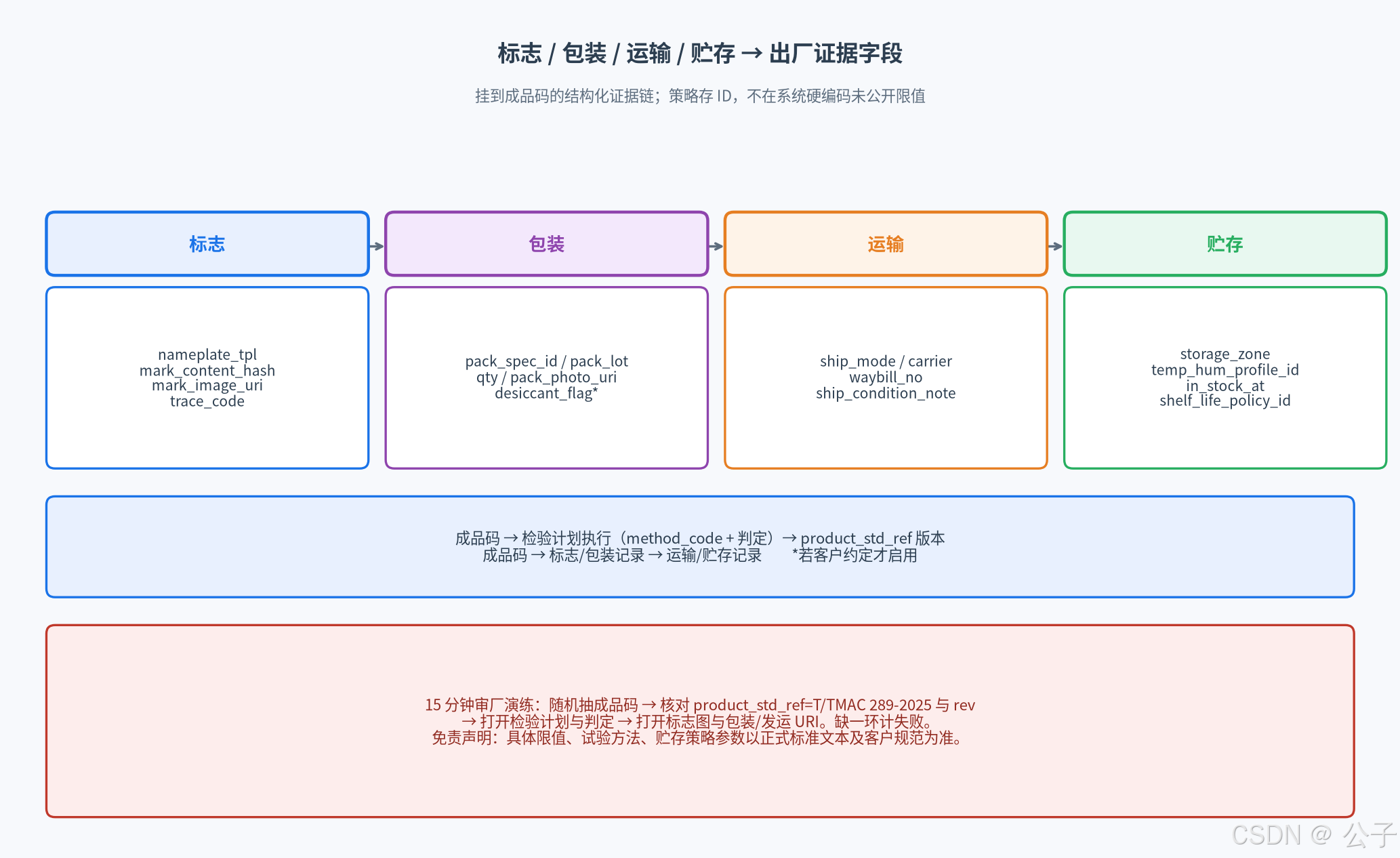

图注:标志→包装→运输→贮存四段证据字段挂到成品码;底部为审厂 15 分钟反查演练。

公开摘要明确包含 标志、包装、运输与贮存。对追溯与出厂模块,建议结构化为出厂包,而不是「最后扫一下入库码」:

段落 建议字段 审厂用途
标志 nameplate_tpl 、 mark_content_hash 、 mark_image_uri 、 trace_code 铭牌/标签与系统一致
包装 pack_spec_id 、 pack_lot 、 qty 、 pack_photo_uri 、 desiccant_flag (若约定) 防护与齐套
运输 ship_mode 、 carrier 、 waybill_no 、 ship_condition_note 调拨与到货对账
贮存 storage_zone 、 temp_hum_profile_id 、 in_stock_at 、 shelf_life_policy_id 超期/超环境预警(策略 ID,不编造天数)

证据链纪律:

  • 成品码 → 检验计划执行记录(方法码 + 判定)→ product_std_ref 版本;
  • 成品码 → 标志/包装记录 → 运输/贮存记录;
  • 任一环靠口头补齐,整链视为未就绪。

15 分钟演练题(给实施验收用): 随机抽一个成品高压线束码 → 反查 product_std_ref=T/TMAC 289-2025 与 product_std_rev → 打开当日检验计划与判定结果 → 再打开标志图与包装/发运记录。缺 URI 或版本对不上,计为证据链失败。


五、三方责任矩阵:系统里谁管什么

把近三日团标稿收成一张实施矩阵,避免质量、设备、信息化互相甩锅:

责任域 标准锚点 主责角色 系统模块(示意) 变更单类型
过程对错 T/SZECC 等工艺源 工艺 + 质量 工位闸门 / 过程 SPC ECN / 工艺变更
产线能力 T/CS 119-2025 设备 + 工程 设备验收 / 参数追溯 设备变更 / 复验工单
成品要求 T/TMAC 289-2025 质量 + 产品工程 检验计划 / 出厂证据 产品规范变更

交叉规则(建议写进帮助页/作业指导):

  • 过程 NG 不得开成品判定「特采」而不留审批单;
  • 设备验收过期,相关工位产出不得自动带出「产品合格」结论;
  • 产品检验计划未绑定 product_std_rev,禁止打印合格证/发运。

六、落地清单(字段与闸门就绪检查)

  • 主数据增加 product_std_ref=T/TMAC 289-2025、product_std_rev、use_condition_profile。
  • 与 spec_source(工艺)、equip_std(产线)三轨分表、分审计日志。
  • 检验计划模板:技术要求 → 检验项;试验方法 → method_code;检验规则 → sample_plan_id + judge_gate。
  • 行业通行检验大类(电测/绝缘/耐压/外观/密封等)仅作落位,限值与方法以正式文本及客户规范配置。
  • 标志包装运输贮存字段齐套,URI 可点开。
  • 工单激活条件:三轨引用齐全 + 检验计划已发布。
  • 导出包:产品标准版本快照 + 检验执行记录 + 出厂证据 + 隔离事件。
  • 免责声明进帮助页: 具体限值与试验方法以正式标准文本及客户规范为准。

写在后面

T/TMAC 289-2025 给 HV 线束提供的是 产品侧技术要求与检验语言;若 MES / 质检 / 追溯只实现工艺公差与产线验收,审厂时仍会卡在「成品按哪份要求验、出厂证据在哪」。把产品标准的公开结构映射成 主数据键 + 检验计划模板 + 标志包装运输贮存证据链,才能与 09-17 工艺字典、09-18 产线闸门拼成完整三层闭环:一边管过程,一边管设备,一边管成品。


参考与口径说明

  • 国家数字标准馆等公开条目:T/TMAC 289-2025《新能源汽车高压线束技术要求》(发布 2025-12-18,实施 2025-12-18;归口:中国技术市场协会;适用范围与章节结构据公开摘要:使用条件、技术要求、试验方法、检验规则、标志、包装、运输与贮存;适用于新能源汽车高压线束的生产与制造)
  • 来源口径:ndls.cnis.ac.cn / ndls.org.cn / csres.com 等公开详情页摘要
  • 电测/绝缘/耐压/外观/密封等:标为 行业通行检验大类,非本标准条款逐条复述
  • 与 T/SZECC 001-2026(工艺)、T/CS 119-2025(产线)对照为作者工程分责建议
  • 本文讨论通用数据模型与字段设计,不构成对任何商业软件的推荐或推广

具体限值、试验方法与判定准则以正式标准文本及客户规范为准。

严涛

审厂被问“这根线按哪份标准验收”确实是最容易卡住的一问。补个实操办法:把标准条款号和内部检验项目做成对照表,直接挂在工艺文件里,审核员问到就能指条款。很多厂子是检验做了但没写清依据,照样判不合格。

登录 后参与回复
